Điểm danh 7 dự án truyền tải điện quy mô gần 10.000 tỷ đồng: Có dự án sẽ cấp điện cho Hòa Phát Dung Quất 2

Phan Trang | 14/03/2025 13:36 PM | Kinh doanh

Từ đầu năm đến nay, đã có 7 dự án truyền tải điện với giá trị gần 10.000 tỷ đồng được Thủ tướng Chính phủ và các địa phương phê duyệt chủ trương đầu tư.

Trong các dự án được phê duyệt, có 3 dự án 500kV và 4 dự án 220kV. Theo quyết định của Thủ tướng Chính phủ và các địa phương thì nhà đầu tư các dự án lưới điện 220-500kV là Tổng Công ty Truyền tải điện quốc gia (EVNNPT).

Điểm danh 7 dự án truyền tải điện quy mô gần 10.000 tỷ đồng: Có dự án sẽ cấp điện cho Hòa Phát Dung Quất 2- Ảnh 1.

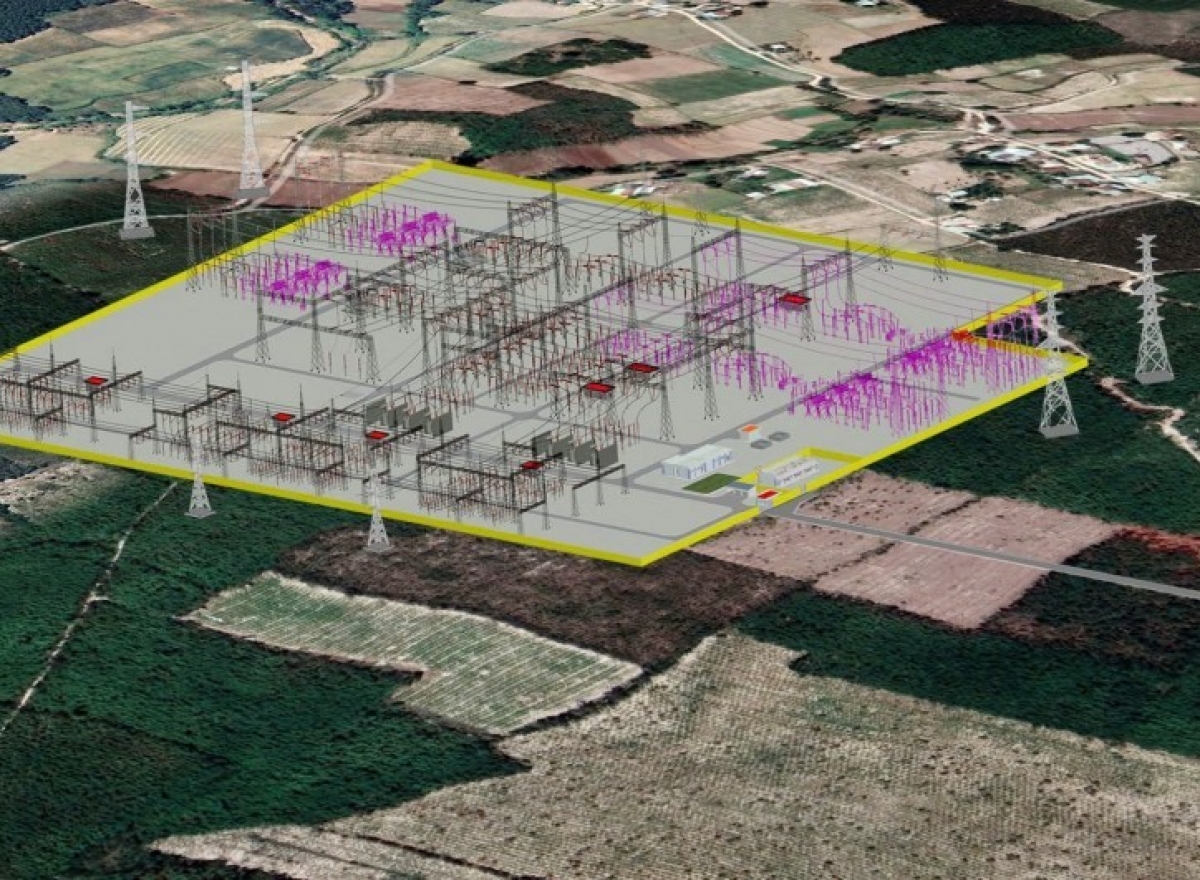

Dự án Trạm biến áp 500kV Bình Định và đường dây đấu nối là dự án có tổng mức đầu tư lớn nhất hiện nay, lên tới 2.260 tỷ đồng.

Đường dây 500kV Hải Phòng - Thái Bình

Dài khoảng 38,3 km gồm 96 cột móng đi qua địa bàn 23 xã thuộc 6 huyện của 3 tỉnh, thành phố gồm Hải Phòng, Hải Dương và Thái Bình. Dự án có tổng đầu tư hơn 1.983 tỷ đồng.

Đáp ứng nhu cầu phụ tải khu vực các tỉnh Thái Bình, Hải Dương, Hải Phòng và các vùng lân cận; nâng cao chất lượng, giảm tổn thất điện và tăng cường liên kết, linh hoạt vận hành lưới điện truyền tải 500 kV khu vực miền Bắc.

Trạm biến áp 500kV Đồng Nai 2 và đường dây đấu nối

Đảm bảo cung cấp điện ở tỉnh Đồng Nai các tỉnh miền Đông Nam bộ; giảm tải cho các máy biến áp 500/220kV tại các trạm biến áp 500kV Sông Mây, Long Thành, Phú Mỹ và các đường dây 220kV hiện hữu trong khu vực.

Công suất 1.800MVA; đường dây 220kV gồm 4 mạch, chiều dài 11,8km. Tổng vốn đầu tư khoảng 1.808,8 tỉ đồng. Dự án dự kiến hoàn thiện việc thi công và đóng điện trong năm 2026.

Dự án Trạm biến áp 500kV Bình Định và đường dây đấu nối

Tổng vốn đầu tư là hơn 2.260 tỷ đồng. Dự kiến khởi công quý 3/2027, hoàn thiện việc thi công và đóng điện quý 4/2029.

Dự án sau khi hoàn thành sẽ tiếp nhận và truyền tải công suất tại các nguồn điện năng lượng tái tạo tại Phú Yên, Bình Định và khu vực lân cận lên hệ thống điện quốc gia; giảm tải và tránh quá tải cho các trạm biến áp 500 kV và các đường dây 220 kV cấp điện cho khu vực Bình Định, Gia Lai, Phú Yên...

Dự án Trạm biến áp 220kV Dung Quất 2 và đường dây 220kV

Tổng mức đầu tư hơn 438 tỷ đồng. Sau khi hoàn thành và vận hành đảm bảo cung cấp điện ổn định với chất lượng cao cho nhu cầu phát triển phụ tải tỉnh Quảng Ngãi, đặc biệt là Khu liên hợp sản xuất gang thép Hòa Phát Dung Quất 2, tỉnh Quảng Ngãi.

Dự án Trạm biến áp 220kV Vĩnh Long 3 và đường dây 220kV Vĩnh Long 3 – rẽ Vĩnh Long 2 – Trà Vinh

Dự án có quy mô xây dựng mới trạm biến áp 220kV, công suất 500MVA và đường dây 220kV 02 mạch đấu nối vào trạm biến áp. Tổng vốn đầu tư của dự án hơn 433 tỷ đồng. Dự kiến sẽ khởi công trong quý I/2026 và hoàn thành đóng điện trong quý I/2027.

Mục tiêu của dự án nhằm đáp ứng nhu cầu phụ tải của khu vực tỉnh Vĩnh Long và phụ cận nói chung;  tránh quá tải cho trạm biến áp và đường dây trong chế độ bình thường và chế độ sự cố N-1.

Dự án cải tạo đường dây 220kV Châu Đốc - Kiên Bình

Quy mô dự án gồm xây dựng mới đoạn đường dây 220kV Châu Đốc - Kiên Bình 1 mạch và cải tạo đoạn đường dây hiện hữu hiện hữu 01 mạch thành 02 mạch, chiều dài 71,14 km; Xây dựng mới 01 ngăn lộ đường dây 220 kV đã được dự trù sẵn đất tại TBA 220kV Kiên Bình. Dự kiến hoàn thành năm 2027. Tổng đầu tư hơn 653 tỷ đồng.

Mục tiêu dự án đảm bảo cung cấp điện liên tục, an toàn cho phụ tải khu vực tỉnh An Giang, tỉnh Kiên Giang, Đồng Tháp và Tà Keo (Campuchia) trong mọi trường hợp, kể cả trường hợp sự cố, đáp ứng tiêu chí N-1. Giải phóng công suất các nguồn năng lượng tái tạo, tránh quá tải đường dây 220 kV hiện hữu.

Dự án đường dây 220kV TBA 220kV Long Thành – Công nghệ cao

Mục tiêu đầu tư của dự án nhằm khai thác tải Trạm biến áp 500kV Long Thành; giải phóng công suất nhà máy nhiệt điện Nhơn Trạch 3; Cung cấp điện an toàn liên tục cho phụ tải khu vực Thành phố Hồ Chí Minh thông qua TBA 220kV Công nghệ cao.

Dự án có tổng mức đầu tư hơn 2.227 tỷ đồng với quy mô xây dựng tuyến đường dây trên không kết hợp cáp ngầm 220kV với chiều dài là 21,3 km. Xây dựng 02 ngăn lộ tại GIS Trạm biến áp 220kV Công nghệ cao. Dự án dự kiến hoàn thành đóng điện trong năm 2027.
